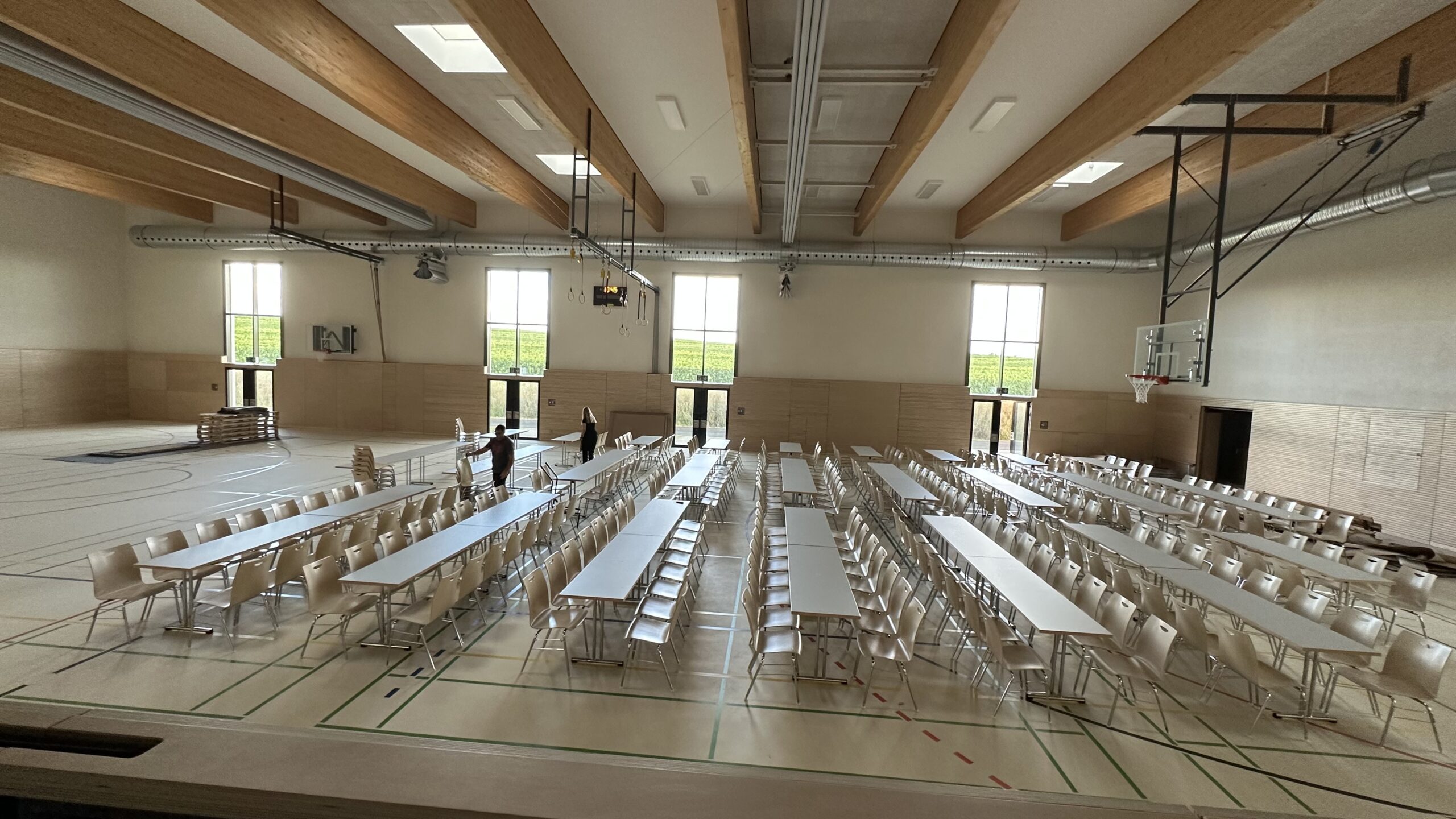

Auf dem Gelände nördlich des Sportplatzes entsteht unsere neue Mehrzweckhalle mit einer Grundfläche von rund 1.700 m². Mit einem Hallenspielfeld von 760 m² ist sie fast doppelt so groß wie die alte Hohberghalle und kann durch flexible Unterteilungen für viele Sportarten und kulturelle Veranstaltungen genutzt werden. Sie bildet damit für alle Generationen Raum für die vielfältigen Aktivitäten in unserer Gemeinde mit ihrem regen Vereinsleben.
Seit dem 27.7.2022 sendet unsere Baukamera zwischen 6 und 22 Uhr zu jeder Stunde ein neues Bild:
Die Pläne für die neue Mehrzweckhalle haben wir in Absprache mit der Ortsgemeinde hier veröffentlicht.
An dieser Stelle informieren wir alle interessierten Bürgerinnen und Bürger über den Baufortschritt.
Ausblick:
- Weiterer Ausbau des Sportbodens einschließlich der Fußbodenheizung, anschließend volle Inbetriebnahme der Heizung
- Bodenbeläge im Foyer und in in den Nebenräumen (Flure)

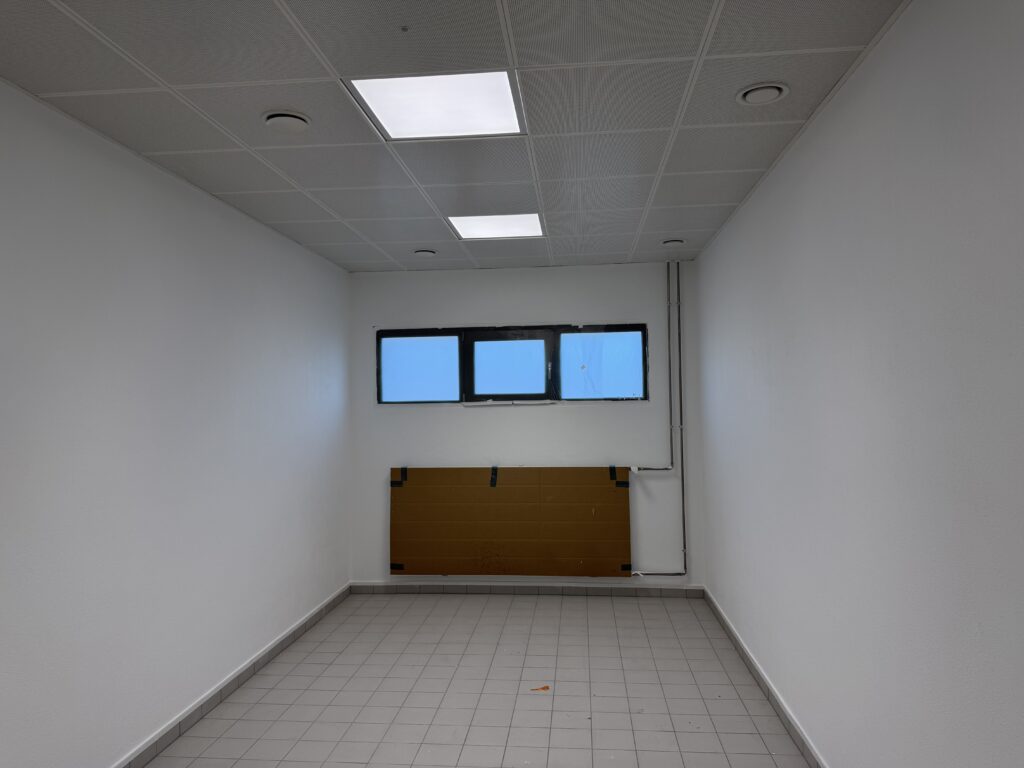

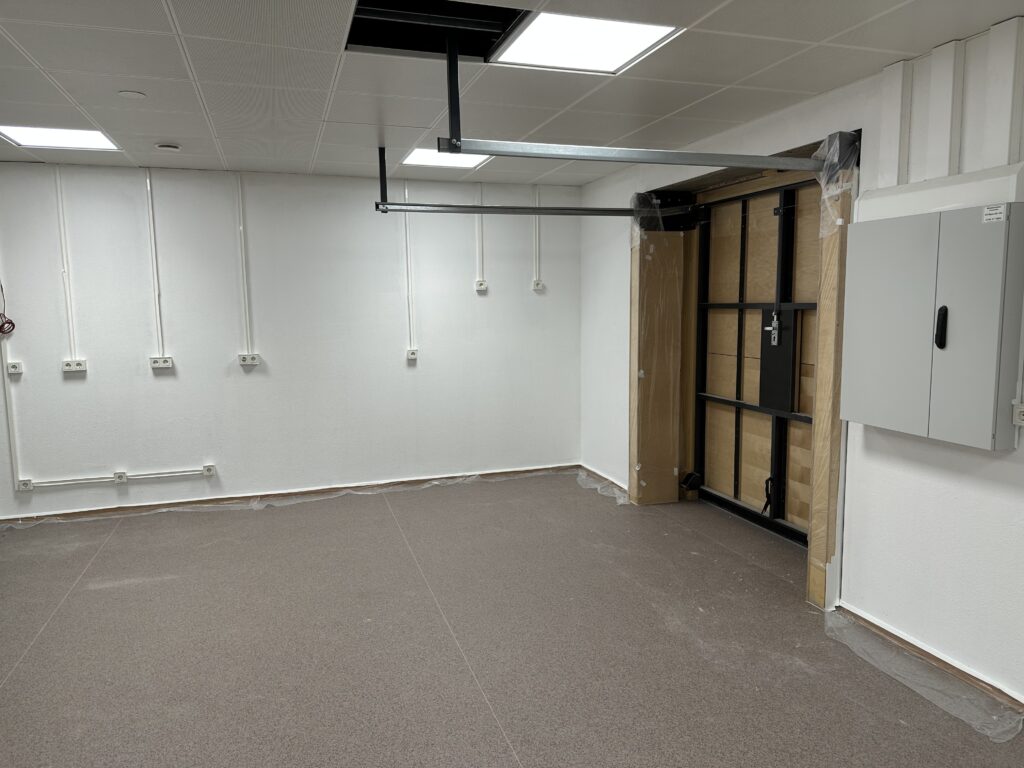

- Malerarbeiten in den Nebenräumen
Fortschritt
Monat für Monat das Wichtigste in der Übersicht.
September/Oktober 2024

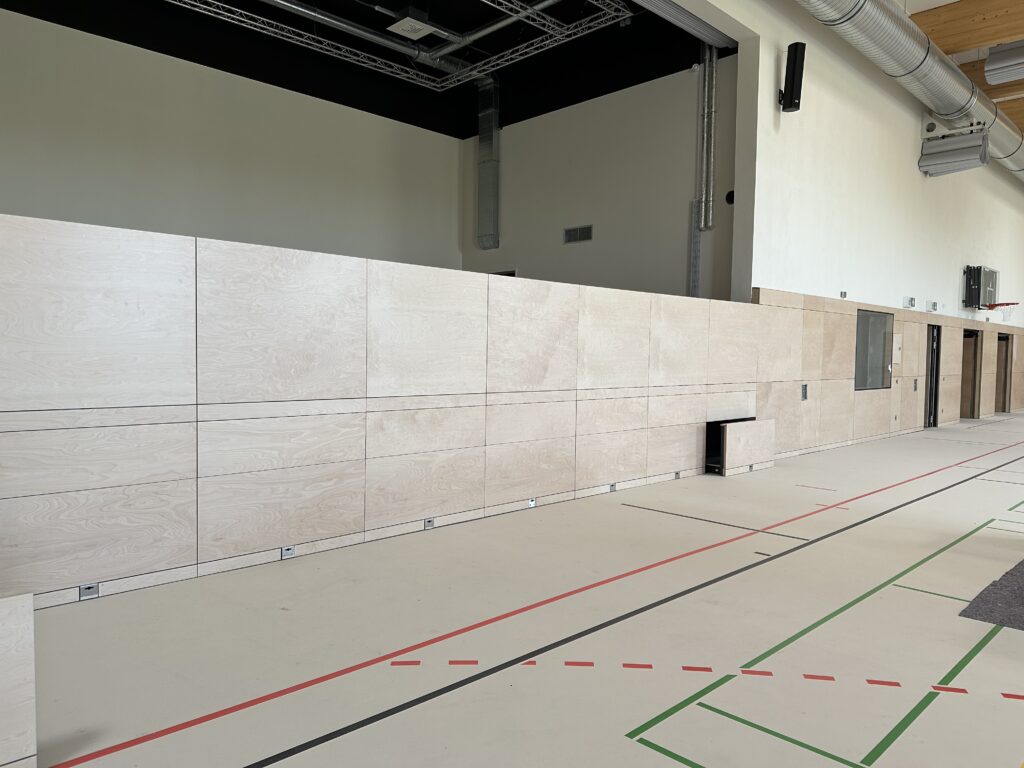

- Prallwand in der Sporthalle wurde fertiggestellt

- Bodenhülsen für die Sportgeräte wurden vorbereitet und teilweise installiert

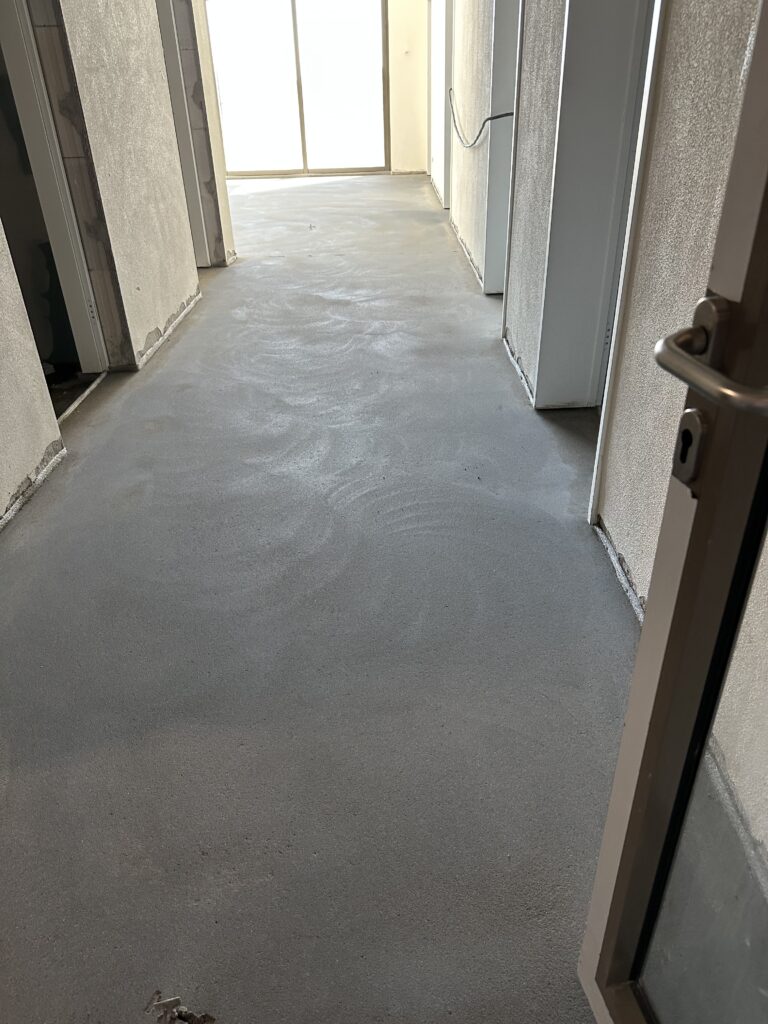

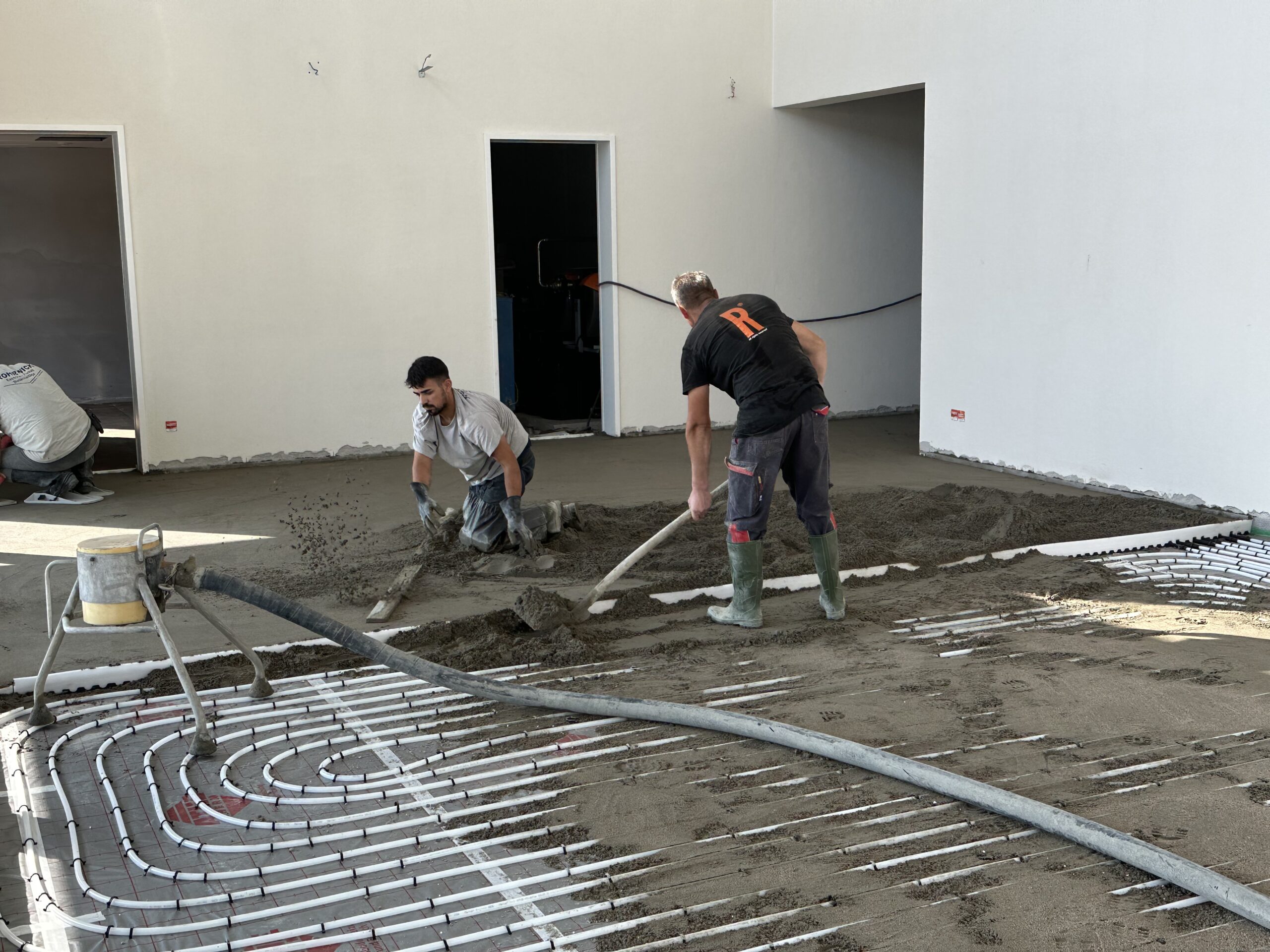

- Der Aufbau des Sportbodens wurde begonnen: Dämmschicht als Isolierung für die Fußbodenheizung

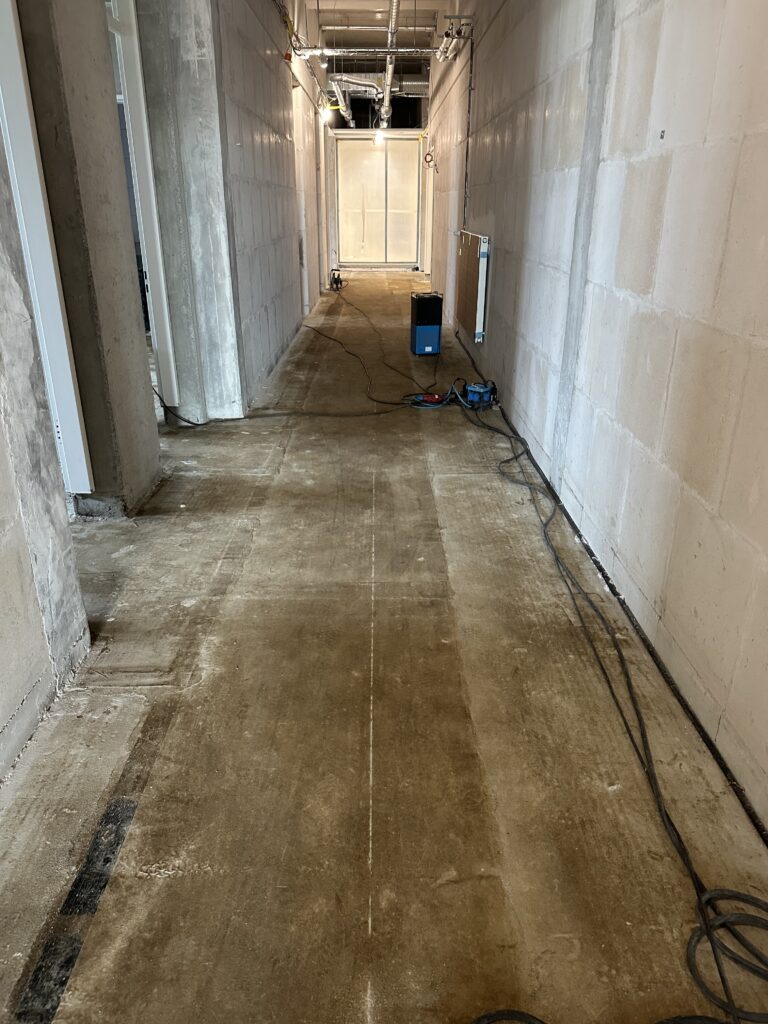

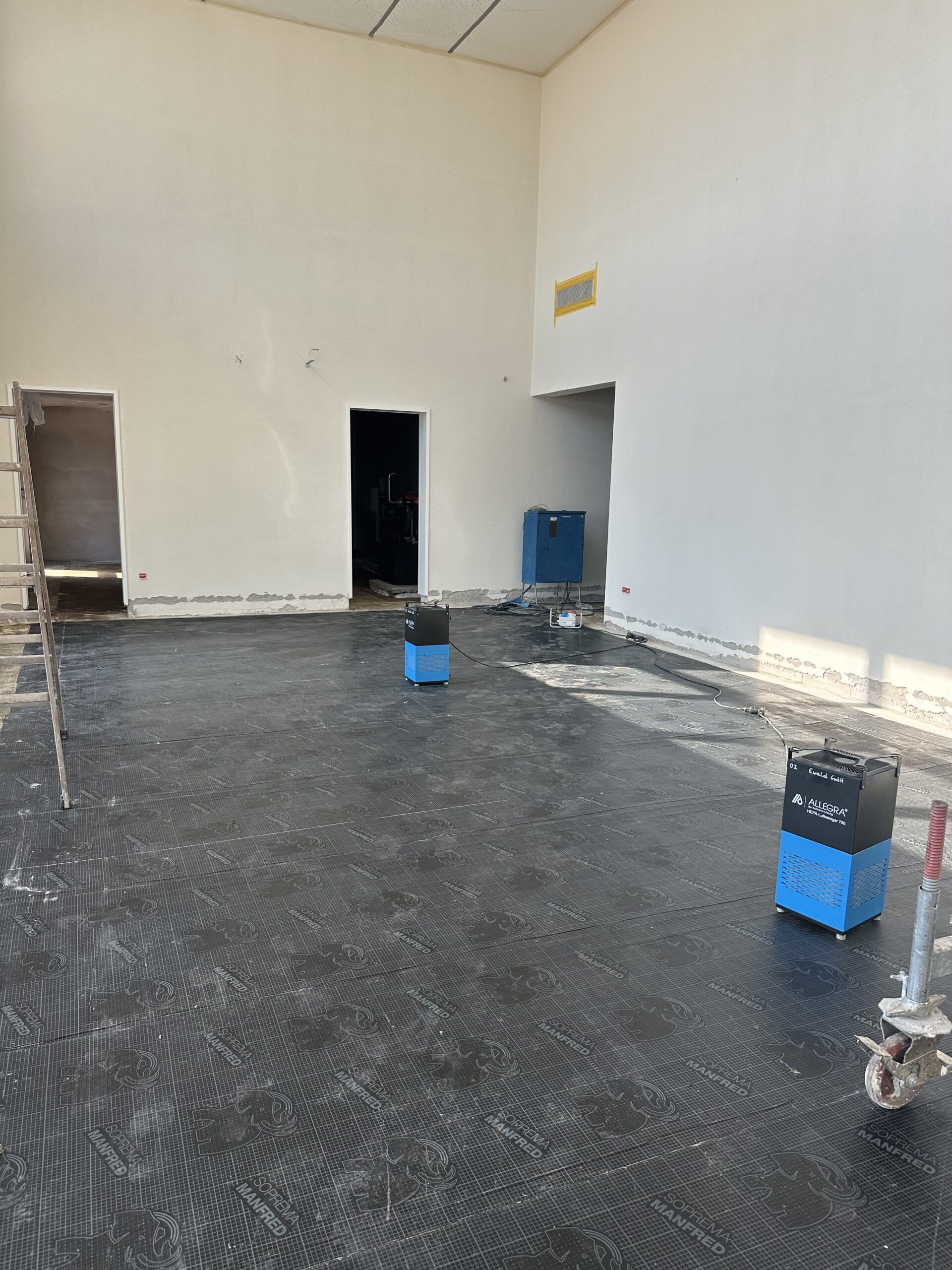

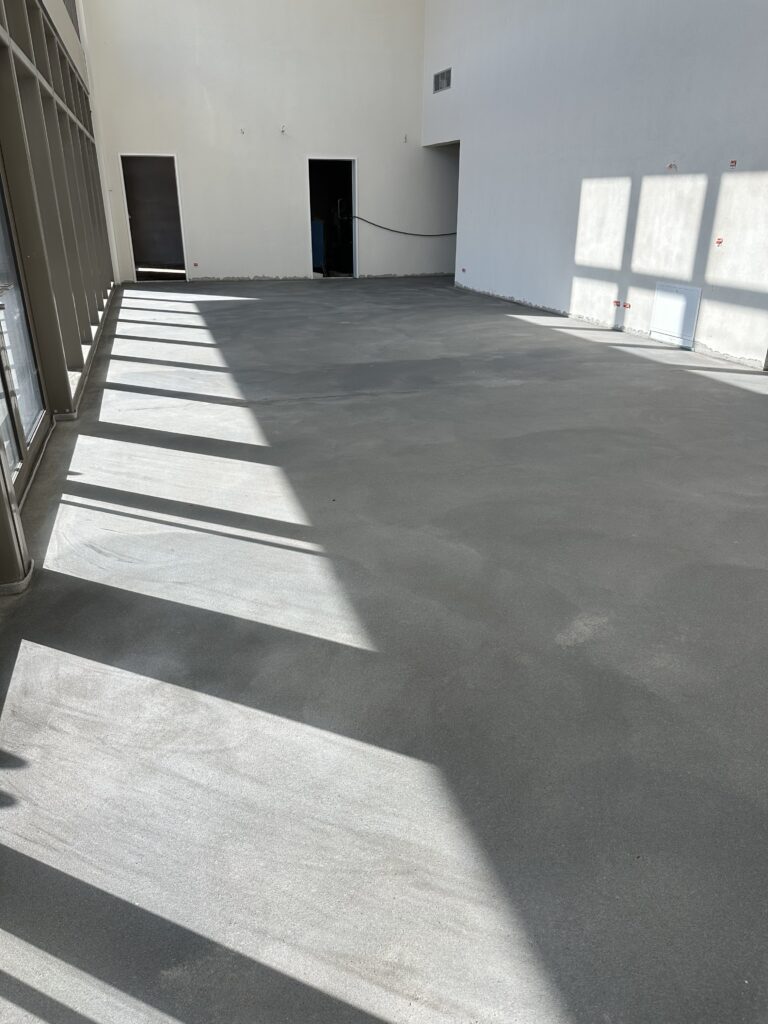

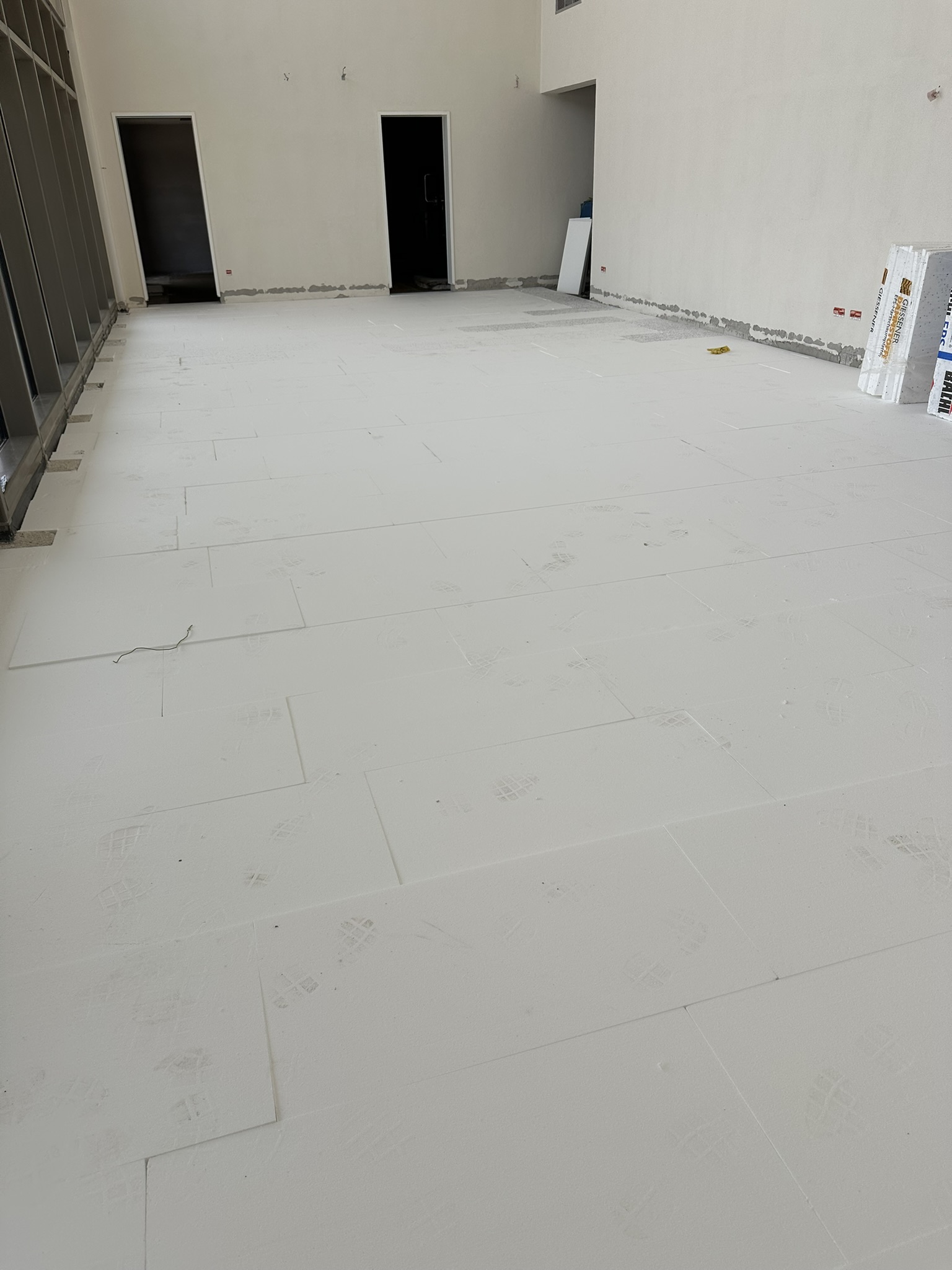

- Der Estrich im Foyer wurde mittels Fußbodenheizung über drei Wochen mit ansteigender Temperatur belegreif geheizt.

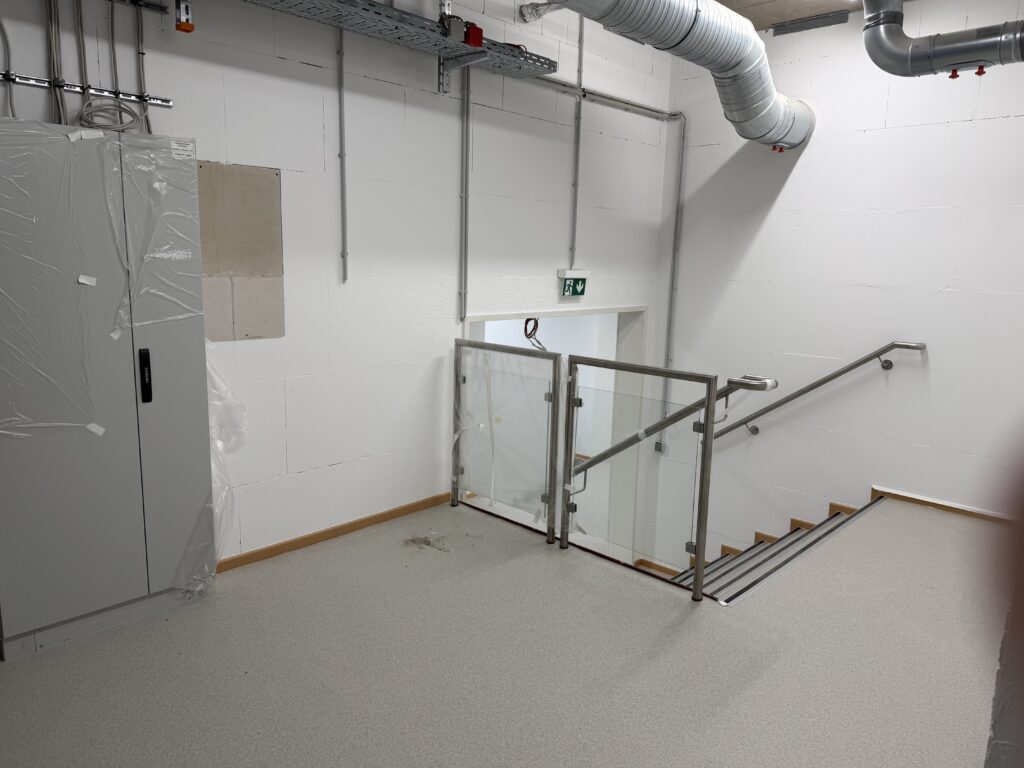

- In den Umkleiden, Duschen und WCs wurden Heizkörper installiert.
- Das Vordach im Eingangsbereich wurde mit Profilblechen belegt.

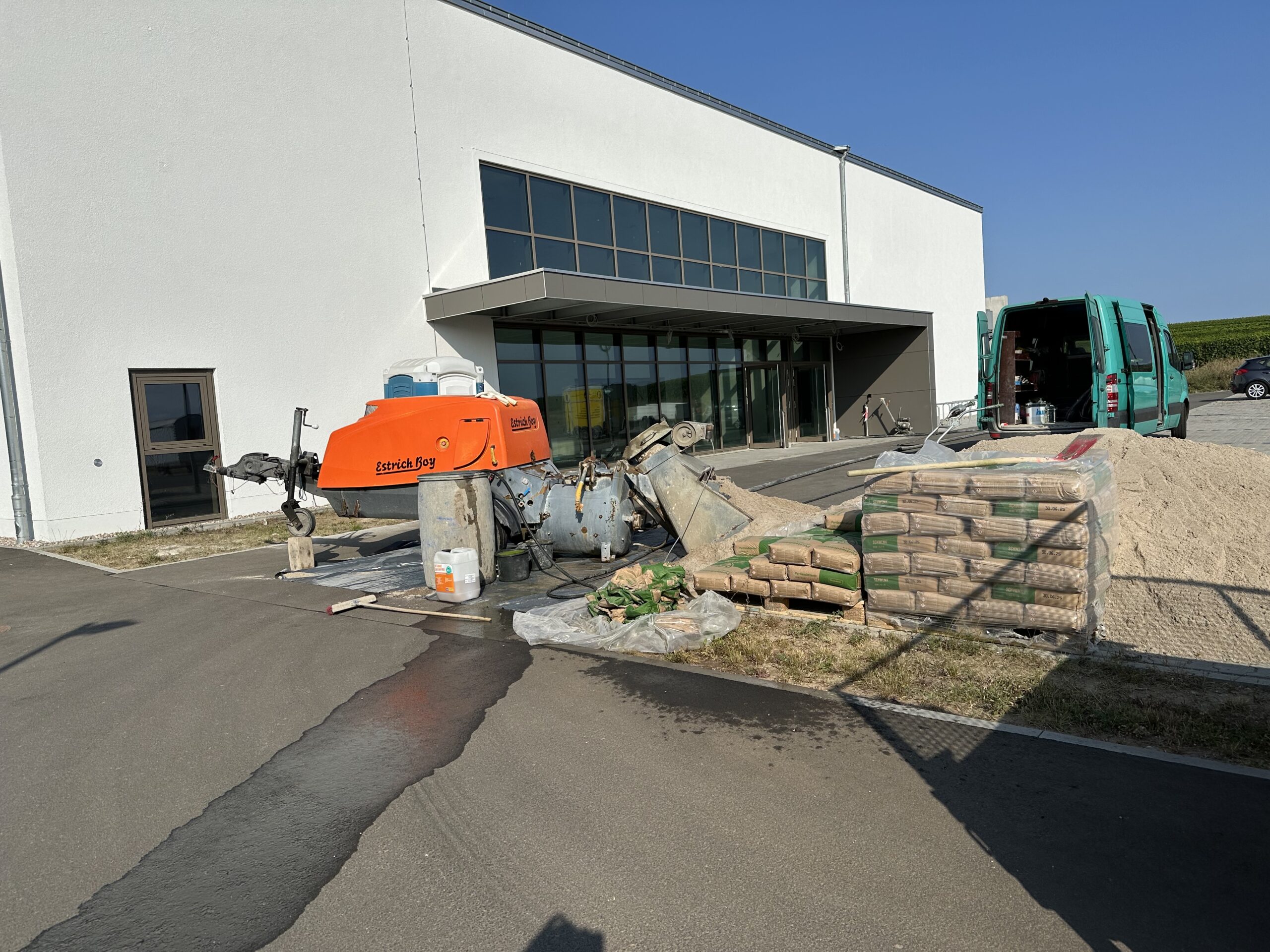

- Die Lagergaragen für die Vereine im Außenbereich wurden aufgestellt.
August 2024

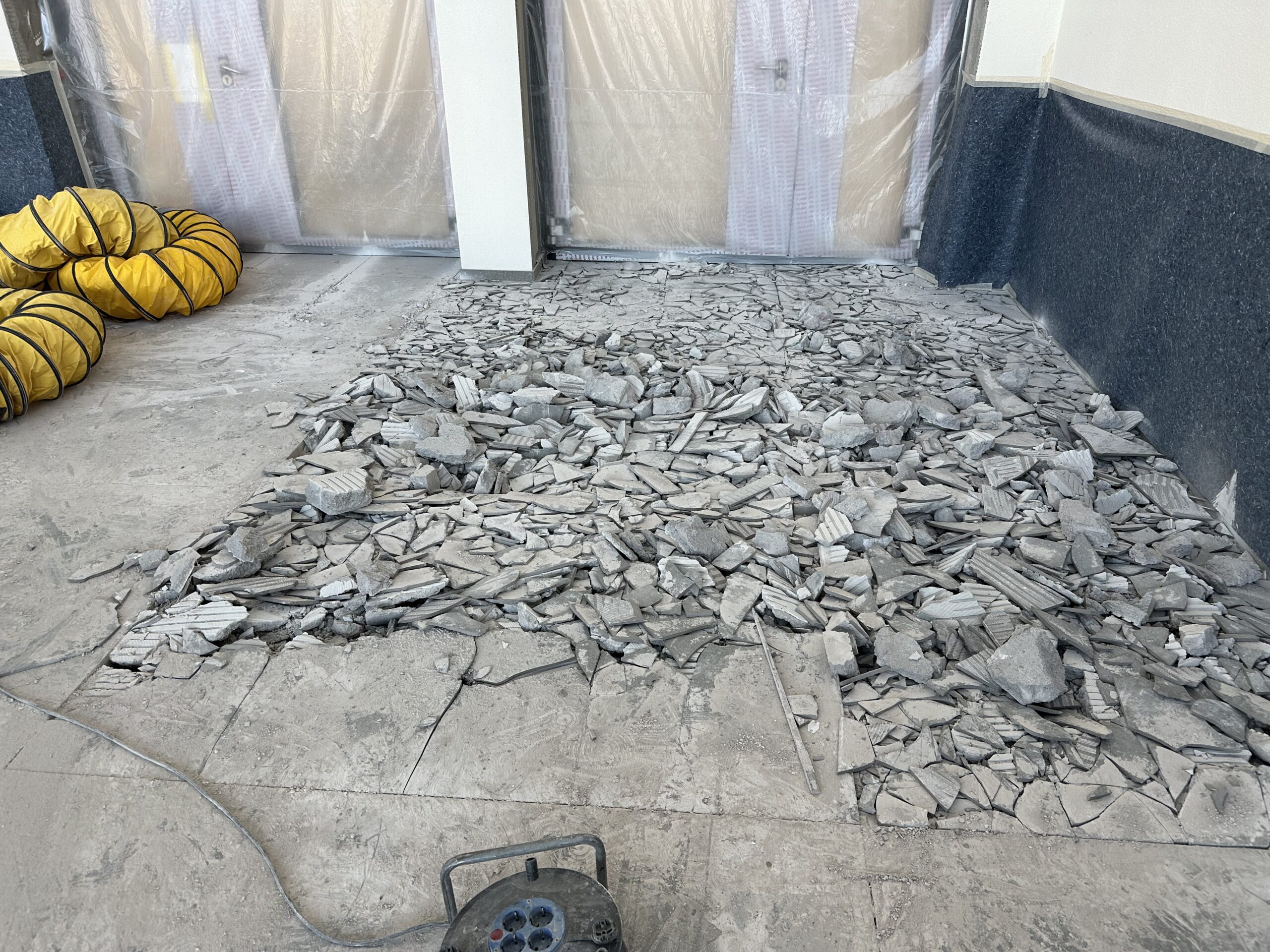

- Bodenfliesen in den Duschen und Umkleiden wurden fertiggestellt
- Deckenleuchten in den Duschen / Umkleiden / WCs wurden installiert
- Prallwand in der Sporthalle wurde weitgehend fertiggestellt

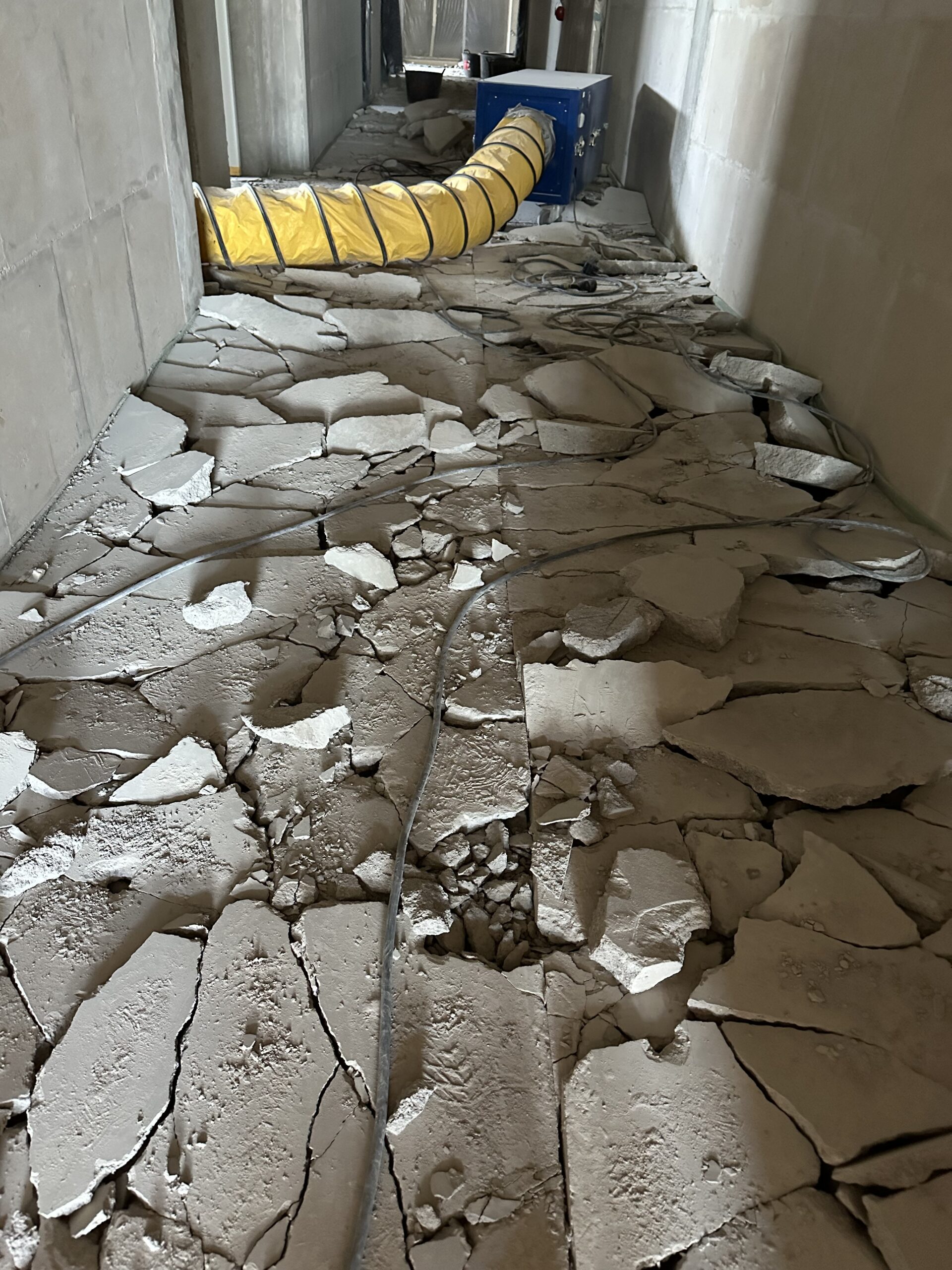

- Abdichtung der Bodeplatte in der Sporthalle als Vorbereitung für den Sportboden wurde fertiggestellt
- Im Foyer und der Essensausgabe wurde Fußbodenheizung und Estrich verlegt
- Elektroarbeiten: Viele Details wurden fertiggestellt, z.B. Schalter und Steckdosen, Lautsprecher, Anzeigetafel, Anschluss für Notstromeinspeisung etc.

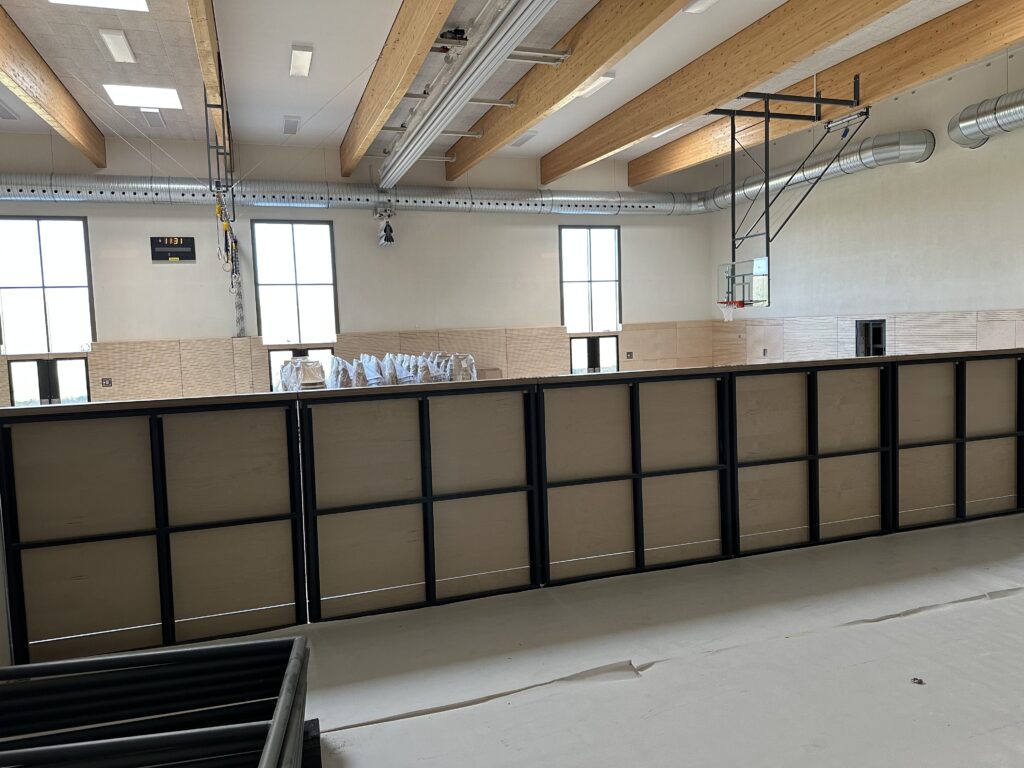

- Ein Extrabild noch aus dem Juli – die Anzeigetafel hängt schon
Juli 2024

- Wandfliesen in den Duschen und WCs wurden fertiggestellt
- Abgehängte Decken im Bereich Umkleiden / Duschen / WCs und in der Essensausgabe wurden fertiggestellt

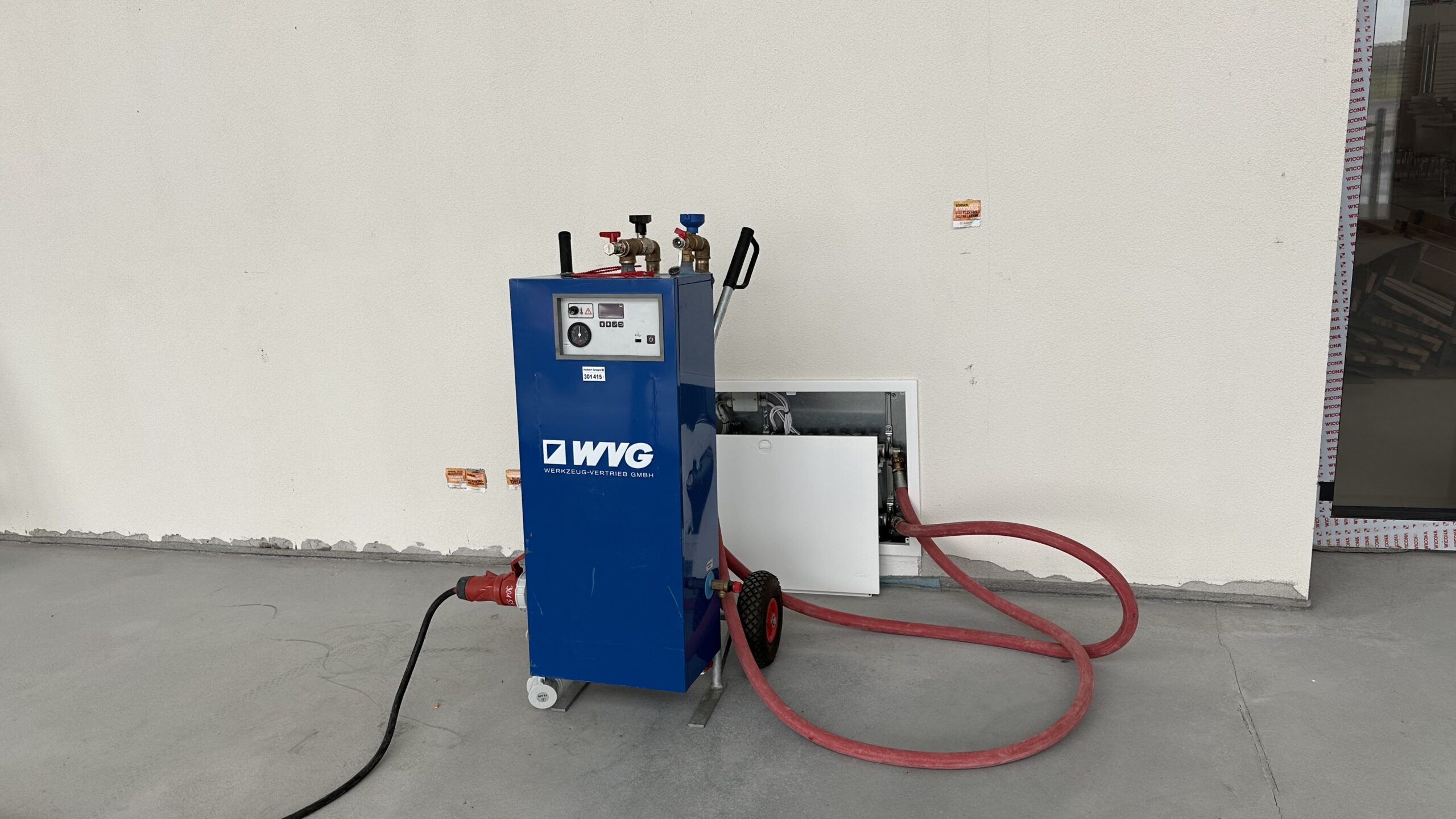

- Wärmepumpe wurde im Testbetrieb erfolgreich angefahren
- Installation der Sporthallenausstattung wurde fortgesetzt: Dämmung und Unterkonstruktion für die umlaufende Prallwand wurde fertiggestellt, Beplankung ist in Ausführung
- Steckgeländer an der Bühne und Lagerwagen unter der Bühne wurden fertiggestellt.
- Das Rinnen- und Grabensystem zur Ableitung von Regenwasser weiter ausgebaut und damit die Arbeiten an den Außenanlagen abgeschlossen
Juni 2024
Neben den Fotos und der Übersicht haben wir diesmal auch ein Video von den Asphaltarbeiten, das auf Youtube zu finden ist.
- Fliesenarbeiten in den Duschen und WCs wurden fortgesetzt
- Abgehängte Decken im Bereich Umkleiden / Duschen / WCs wurden fortgesetzt
- Wärmepumpe wurde für die Inbetriebnahme vorbereitet (Schaltschrank gesetzt und Endmontage der Verkabelung, Befüllung mit Wärmeträgermedium für Geothermie)
- Malerarbeiten auf dem Innenputz (Halle / Bühne / Foyer) wurden abgeschlossen
- Innengerüst wurde abgebaut
- Verlegen der Lüftungsrohre wurde abgeschlossen
- Traversen oberhalb der Bühne wurden installiert
- Installation der Sporthallenausstattung wurde begonnen (Halterungen für Basketballkörbe, Kletterseile etc.)
- Installation der Druckerhöhungspumpe und Wasserenthärtungsanlage wurde abgeschlossen
- Arbeiten an den Außenanlagen wurden fortgesetzt und annähernd abgeschlossen:
- Alle Fahrwege, der Vorplatz und die Hohbergstraße wurden asphaltiert
- Parkstreifen am Rand der Hohbergstraße wurde fertiggestellt
- Alle späteren Pflanzbereich mit Oberboden („Mutterboden“) aufgefüllt
- Wassergebundene Decke im westlichen Grundstücksteil als zusätzliche Stellfläche wurde fertiggestellt
- Rinnen- und Grabensystem zur Ableitung von Regenwasser wurde teilweise fertiggestellt.
Mai 2024
- Fliesenarbeiten in den Duschen und WCs wurden fortgesetzt
- Abgehängte Decken im Bereich Umkleiden / Duschen / WCs sowie in der Essensausgabe wurden fortgesetzt
- Elektro- und Installationsarbeiten in den Technikräumen des Obergeschosses wurden fortgesetzt
- Außentüren des Haupteingangs (Ostfassade) wurden geliefert und eingebaut
- Brandschutztür im Flur wurde geliefert und eingebaut
- Arbeiten an den Außenanlagen wurden fortgesetzt:
- Alle Parkflächen wurden gepflastert
- Schotterplanum im Einfahrtsbereich wurde hergestellt (der Bereich war bisher durch Lagercontainer blockiert)
- Endausbau der Hohbergstraße mit Parkflächen am rechten Rand hat begonnen
- Gehweg entlang der Hohbergstraße wurde gepflastert
Auf einem der Fotos ist der knallrote Fliesenspiegel in Kombination mit den weißen Standardfliesen zu sehen. Das ist der Bereich für unseren heimischen FCL – in den Vereinsfarben rot-weiß.
April 2024

- Estrich im Zentralbatterieraum wurde verlegt
- Fliesenarbeiten in den Duschen und WCs sind im Gange
- Abgehängte Decken im Bereich Umkleiden / Duschen / WCs werden (koordiniert mit den anderen Gewerken) fertiggestellt.
- Außentüren im Hallenbereich, die Bestandteil der Prallwand werden, sind angeliefert worden.
- Wechselrichter für PV Anlage wurden installiert.
- Arbeiten an den Außenanlagen wurden fortgesetzt:
- Fundamente für die Lagergaragen fertiggestellt
- Schotterplanum im gesamten Außenbereich fertiggestellt
- Wasserdurchlässige Tragschicht eingebaut als Vorbereitung der Pflasterflächen
- Pflasterarbeiten haben begonnen
- Treppenanlage und Zugang vom Sportplatz hergestellt
- E-Ladestation (Schnelllader) installiert und in Betrieb genommen
- Eine erste Versammlung der zukünftig Nutzenden Vereine und Gruppen fand statt.
März 2024
- Innenputzarbeiten wurden in allen Bereichen fertiggestellt.
- Estrich im Bereich der Umkleiden / Duschen / WCs wurde fertiggestellt.
- Außentür am Sportlereingang (Südseite) wurde eingebaut.
- Stromanschluss des Gebäudes (6 x 200 A entsprechend 250 kW) wurde fertiggestellt.
- Arbeiten an den Außenanlagen wurden fortgesetzt:
- Setzen der Randsteine
- Setzen von Kastenrinnen an den Eingangstüren
- Herstellen des Unterbaus für die Fahrwege und Parkplätze
- Vorbereiten der Pflasterflächen
Februar 2024:
- Fortsetzung der Arbeiten an der Pfosten-Riegel-Fassade (Anschlüsse an das Mauerwerk und Abdichtung).
- Fortsetzung Elektroinstallationen.
- Innenputzarbeiten wurden begonnen im Bereich der Umkleiden und WCs.
- Arbeiten an den Außenanlagen wurden nach der Winterpause wieder aufgenommen:
- Verlegen der Elektrokabel und Leerrohre für Außenbeleuchtung und die Ladestation.
- Herstellen der Hausanschlüsse für Strom und Wasser sowie Leerrohre für den Glasfaseranschluss.
- Großflächige Schotterauffüllungen rund um die Halle als Unterbau.
Januar 2024:
Fortsetzung der Arbeiten an der Pfosten-Riegel-Fassade (Anschlüsse an das Mauerwerk und Abdichtung)
Einbringen der Steuerungszentrale der Wärmepumpe
Installation einer vorläufigen Bauheizung, um die Arbeiten zum Innenausbau auch bei kalter Witterung fortsetzen zu können.

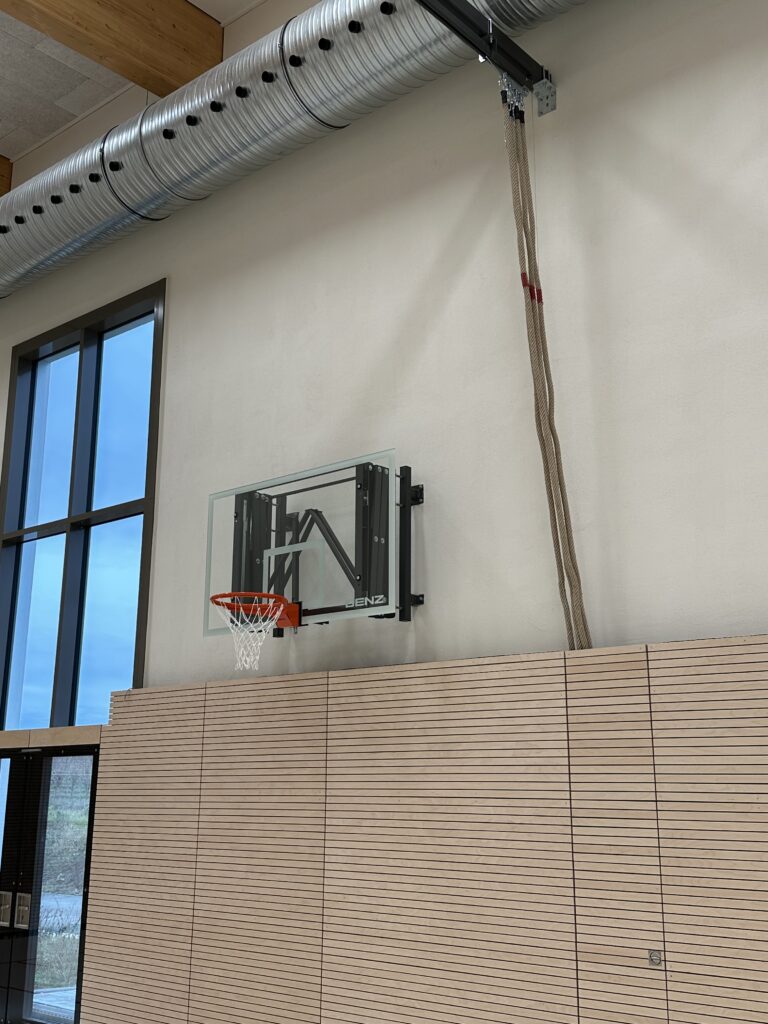

Installation der Tragkonstruktion für die schwenkbaren Basketballkörbe
Fertigstellung der Geothermiesonden im Außenbereich und Installation der Anschlüsse im Gebäude.
Aufbau eines Innengerüstes für die nachfolgenden Verputz- und Malerarbeiten.
Dezember 2023:
Einbau der Deckenverkleidung im Foyer.
Abbau des Außengerüstes.
Einbau der Außentüren im Hausanschluss, der Essensausgabe und Lagerraum 2.
Verschluss der Öffnung am Haupteingang.
Fortführung von Installations- und Isolierungsarbeiten in den Technikräumen.
November 2023:
Die Verglasung der Pfosten-Riegel-Fassade im Eingangsbereich wurde weitgehend fertiggestellt.
Die Pfosten-Riegel-Fassade für die vier hohen Fenster in der Halle nach Norden hin wurden ebenfalls fertiggestellt.
Elektroarbeiten in den Technikräumen im Obergeschoss (Heizungs- und Lüftungszentrale) wurden weitergeführt.
Oktober 2023:
Die PV-Anlage auf dem Flachdach nach Süden hin wurde fertig installiert.
Die Außentüren im Obergeschoss wurden eingebaut.
Die große Pfosten-Riegel-Fassade im Eingangsbereich wurde bis auf die Verglasung fertiggestellt.
Die Unterkonstruktion der Deckenabhängung im Foyer wurde fertiggestellt.
Die Rohinstallation der Trennvorhänge in der Halle wurde fertiggestellt.
Im Außenbereich wurden die Gräben ausgebaggert für die Hausanschlüsse (Wasser, Strom, Glasfaser) sowie für die Leitungen zu den Geothermiesonden.
September 2023:
Die Deckenverkleidung in der Halle ist fertiggestellt, die Rohinstallation der Trennvorhänge wurde begonnen.
Die Geländer an der Bühnenvorderkante und am hinteren Aufgang der Bühne wurden installiert.
Die Stahltreppe (außen) an der Nordseite, die zur Lüftungszentrale führt, wurde geliefert und montiert.
Nach langer Verzögerung hat die Montage der Pfosten-Riegel-Fassade am Foyer (Ostseite) begonnen.
In den Technikräumen des Obergeschosses wurde an der Montage die gelieferten Großgeräte für Heizung und Lüftung gearbeitet.
Im Elektroanschlussraum wurde der zentrale Schaltschrank geliefert und montiert.
Die Photovoltaik Module wurden geliefert und zur Montage auf dem EG Dach nach Süden hin vorbereitet.
August 2023:
Im Bereich der Duschen / Umkleiden / WCs wurden die Fenster eingebaut
Auf dem Dach wurde die Blitzschutzanlage errichtet und mit dem Fundamenterder verbunden
Nach Fertigstellung der Elektroleitungen in der Halle wurde begonnen, die Decke mit Gipskarton und Akustikplatten zu verschließen.
Die Großgeräte für die Heizung und Lüftung wurden geliefert und in die Technikräume im Obergeschoss gebracht.
Auf dem Bühnendach wurde die Rückkühleinrichtung (Luftkühler) installiert.
Juli 2023:
Fortführung der Installationen der Gebäudetechnik mit Schwerpunkt Lüftung und Elektro.
Trockenbau: Einseitige Beplankung mit Gipskarton im Bereich der WCs / Duschen.
Verlegen des Estrichs in den Technikräumen des Obergeschosses
Juni 2023:
Außen:
Auf den Dachflächen des Erdgeschosses und der Bühne wurden Dämmung und Abdichtung fertiggestellt.
Dachrinnen und Fallrohre wurden an allen Dachflächen installiert und an die Regenwassergrundleitung angeschlossen.
Anschließend erfolge der Endaufbau der Dachflächen: Bekiesung auf den EG-Flächen und dem Bühnendach sowie Begrünung auf dem Hauptdach der Halle und den OG-Flächen.
Die Dacharbeiten wurden damit Ende Juni fertiggestellt.
An den südlichen Außenwänden des Obergeschosses, der Bühne und der Halle wurden die Außenputz- und Malerarbeiten fertiggestellt.
Innen:
Trockenbau: Fertigstellung der Unterkonstruktionen für die Trennwände im Bereich der Duschen / Umkleiden / WCs
Sanitär: Fertigstellung der Rohinstallation in allen Bereichen.
Lüftung: Weiterführung der Lüftungskanäle im Bereich Umkleiden / Duschen.
Heizung: Verlegen der Rohrleitungen in allen Bereichen.
Elektro: Fortführung der Kabelverlegung in allen Bereichen.
Innenputz: In den Technikräumen des Obergeschosses wurden die Verputzarbeiten fertiggestellt.
Mai 2023:
Außen:
Auf den Dachflächen des Obergeschosses wurden Dämmung und Abdichtung fertiggestellt.
Der Unterputz wurde an allen Außenwänden fertiggestellt. Damit war die Voraussetzung gegeben für den Beginn der Spenglerarbeiten an den Dachrändern.
Im westlichen Bereich der Außenlagen wurde überschüssiger Erdaushub abgefahren nachdem ab Mitte Mai die Witterung trockener wurde.
Innen:
Trockenbau: Im Bereich der Duschen / Umkleiden wurden weitere Trennwände installiert und die Vorwandinstallationen für die Sanitäreinrichtungen vorbereitet.
Sanitär: Weiterer Fortgang der Rohinstallation in den Duschen / Umkleiden, WCs und Essensausgabe.
Lüftung: Im Bereich Umkleiden / Duschen wurden die Lüftungskanäle montiert.
Elektro: Ebenfalls im Bereich Umkleiden / Duschen hat die Verlegung der Elektroinstallationen begonnen.
April 2023:
Außen:
Die Gefälledämmung auf der Hauptdachfläche wurde aufgebracht. Die weiteren Dachflächen vorbereitet.
Der Außenputz wurde begonnen und die Auflager der Brettschichtholzträger im Ringanker abgedichtet.
Innen:
Nach erfolgter Rissprüfung wurde die Bodenplatte freigegeben für die weitere Bearbeitung. Im Bereich der Duschen / Umkleiden / WCs wurden daraufhin die Abdichtbahnen verlegt und verschweißt. Damit konnten die weiteren Ausbauarbeiten beginnen.
Wandelemente im Trockenbau wurden gestellt und die Rohinstallation der Sanitärtechnik begonnen.
März 2023:
In der ersten Märzhälfte begannen die Dachdeckerarbeiten:
Im Bereich der Halle wurden auf den Brettschichtholzträgern Trapezbleche und verlegt und abgedichtet.
Lichtkuppeln (7 Stück) wurden in der Dachkonstruktion eingebaut.
Auf den Flachdächern über den Nebenräumen und den Technikräumen wurde die Abdichtung angebracht sowie der Dachausstieg als Zugang vom Erdgeschoß her.
Mitte März war dieser erste Abschnitt der Dachdeckerarbeiten abgeschlossen.
Mit den beauftragten Firmen der Ausbaugewerke wurden Einführungsgespräche geführt.
Die Baustelleneinrichtung (Anlieferung von Containern) hat begonnen.
Wandöffnungen wurden vorläufig verschlossen und mit Bautüren versehen.
Februar 2023:
Im Außenbereich wurden Gräben für die Entwässerungsleitungen (getrennt nach Regen- und Schmutzwasser) gezogen, die Rohre verlegt, Revisionsschächte eingebaut und die Gräben wieder verschlossen.
Ende Februar begannen die Dachdeckerarbeiten mit der Anlieferung der benötigten Materialien, die mit einem Schwerlastkran an den vorgesehenen Stellen zwischengelagert wurden.
Der Gemeinderat hat in seiner Sitzung am 8. Februar die meisten Ausbaugewerke an die entsprechenden Bieter vergeben.
Die ausführenden Firmen der Technikgewerke (Heizung, Lüftung, Sanitär, Elektro und Gebäudeautomation) wurden zu einem Abstimmungsgespräch eingeladen.
Januar 2023:
Am 13. Januar fand das Richtfest als großes Bürgerfest statt. Vertreter aus Politik und Gesellschaft, die am Bau beteiligten Firmen sowie zahlreiche Bürgerinnen und Bürger waren anwesend. Nach den Festreden zelebrierte der Zimmermann den traditionellen Richtspruch und Ortsbürgermeister Haub schlug symbolische den letzten Nagel in den Dachbalken, um damit den Rohbau offiziell abzuschließen. Im Anschluss konnten sich die Gäste mit Bratwurst und Brötchen, Brezel und Spundekäse sowie Glühwein und weiteren Getränken stärken.
Im Übrigen wurden die Ergebnisse von zahlreichen Ausschreibungen der folgenden Ausbaugewerke ausgewertet und die Vergaben vorbereitet.
Dezember 2022:
- Mit der Montage der Brettschichtholzträger Ende November war der Rohbau praktisch fertiggestellt.
- Im Dezember wurden noch kleinere Restarbeiten ausgeführt und die Baustelleneinrichtung nach und nach geräumt.
- Am 13. Dezember fand die offizielle Abnahme des Rohbaus statt.
November 2022:
- Einschalen, Bewehren und Betonieren der Obergeschossdecken.
- Fertigstellen des Außenmauerwerks
- Fertigstellen des Ringankers aus Stahlbeton über dem Mauerwerk
- Am 29.11. Anlieferung und Einbau der zehn Brettschichtholzträger (sog. Leimbinder) als Tragkonstruktion für das Dach der Halle
- Ausschalen der Obergeschossdecken
Damit ist der Rohbau nach knapp 7 Monaten Bauzeit planmäßig fertiggestellt!
Hier noch ein spektakuläres Video von der Balken-Aktion.
- Außenanlagen: Auf dem westlichen Grundstücksteil (Richtung Raiffeisenstraße) wurde ein Versickerungsbecken für Regenwasser ausgehoben.
- Der Bodenaushub wurde zu einer Baumaßnahme nach Nackenheim gebracht.
Oktober 2022:
- Mauerwerk der Technikräume im Obergeschoss wurde fertiggestellt
- Obergeschossdecken im Bereich der Technikräume wurden eingeschalt.
- Stahlbetonstützen und aufgehendes Mauerwerk im Bereich der Sporthalle wurden auf OG-Höhe fortgeführt.
- Bewehrung- und Schalungsarbeiten für den Stahlbetonringanker in oberen Bereich der Halle wurde begonnen
- Im Bereich des Foyers wurde ein Raumtragegerüst für die spätere Betonage der Decke erstellt.
Wir hatten ab dem 13. Oktober leider einen Ausfall der Baukamera durch Batterieprobleme. Diese konnten am 1.11. behoben werden, so dass nun wieder alle 90 Minuten zwischen Sonnenauf- und Sonnenuntergang ein neues Bild zur Verfügung steht. Unser Dank gilt Heribert Breivogel, der uns mit seinem Steiger geholfen hat!
September 2022:
- Bühne und Bühnennebenraum mit den Treppenaufgängen (vorne und hinten) wurden betoniert.
- Außenmauerwerk des Erdgeschosses wurde fertiggestellt mit entsprechenden Stürzen für Tür und Fensteröffnungen.
- Innenmauerwerk für alle Nebenräume im Erdgeschoss wurde fertiggestellt.
- Erdgeschossdecke über Teilbereichen (Essenausgabe, Lager 2 und Technikräume) ist fertiggestellt.
- Restliche Erdgeschossdecke ist zum betonieren vorbereitet (Schalung und Bewehrung fertig).
August 2022:
- Nachdem im Juli die Bodenplatte fertiggestellt war, ist der Bau im August beträchtlich gewachsen.
- Die einzelnen Räume sind schon gut zu erkennen. Im Einzelnen:
- Stahlbetonstützen wurden auf Erdgeschosshöhebetoniert.
- Die Bodenplatte wurde im Bereich der vorgesehenen Mauern mit Bitumenbahnen abgedichtet.
- Außenwände wurden mit Porotonsteinen gemauert.
- Innenwände wurden mit Kalksandstein gemauert.
- Teile der Innenwände werden aus statischen Gründen in Stahlbeton ausgeführt. Diese Wandelemente wurden in verschiedenen Abschnitten betoniert.
- Die Auflager für die Bühne wurden betoniert und eingeschalt.
Juli 2022:
- Fertigstellen aller Fundamente und anschließend Verlegen der Bewehrung für die Bodenplatte.
- Die Bodenplatte wurde in zwei Abschnitten (13. und 20. Juli) betoniert. Um die große Menge von rund 500 Kubikmeter Beton zu bewältigen, war eine große Betonpumpe im Einsatz.
- Die frisch betonierte Bodenplatte wurde mit Thermofolie abgedeckt, um bei den tagsüber sehr hohen Außentemperaturen eine gleichmäßige Temperatur im Inneren und damit gleichmäßiges Abbinden des Betons zu gewährleisten.
- Anschließend wurden Teile der Stahlbetonstützen, sowie ein Wandteil im Nordosten der Halle betoniert.

- Zudem konnte die Webcam in Betrieb genommen werden.
Juni 2022:
- Nach den Fundamentgräben erfolgte der Aushub des Technikschachts an der Südostecke des künftigen Gebäude. Hier werden später die Hausanschlüsse (Wasser, Strom- und Glasfaserkabel) erfolgen.
- Die Hauptarbeit im Juni war die Erstellung der Schalung, Bewehrung und Dämmung für die Fundamente in je drei Längsachsen (Achse A bis C in Ost-West Richtung) und Querachsen (Achse 1 bis 3 in Nord-Süd Richtung). Nach Abnahme der Bewehrung durch den Prüfstatiker wurden die Fundamente abschnittsweise betoniert.
- Der Anschluss des Wasserschachts an das Netz von der Hohbergstraße aus ist erfolgt.
- Die Bodenplatte im Bereich des Technikschachts ist bewehrt.
- Alle Grundleitungen für das Abwasser sind verlegt, die jeweiligen Höhenlagen überprüft und abgenommen sowie eine Dichtigkeitsprüfung erfolgt.
Mai 2022:
Am 2. Mai begann die Baustelleneinrichtung:
- Das Gelände wurde eingezäunt, drei Büro- und Materialcontainer der Baufirma wurden aufgestellt sowie ein Sanitärcontainer. Weiterhin wurden an verschiedenen Stellen Baustromkästen gestellt und verkabelt. Auch das Bauschild mit dem QR-Code, der auf dieses Bautagebuch verweist, wurde aufgestellt.
- Am 5. Mai begannen die Baggerarbeiten. Der Oberboden (sog. „Mutterboden“) wurde im westlichen Teil des Grundstücks zwischengelagert. Der weitere Aushub bis hinunter auf die tragfähige Löss-lehm Schicht wurde mit einer großen Anzahl an Fahrzeugen nach Nackenheim gebracht, wo er für eine dortige Baumaßnahme verwendet wird. Dies ersparte hohe Kosten für die ursprünglich vorgesehene Deponie.
- Fundamentgräben wurden rund um den Bereich der eigentlichen Sporthalle ausgehoben sowie für Streifenfundamente im Bereich der Nebenräume.
- Anschließend wurde ein Geo-vlies verlegt und darauf die kapillarbrechende Schotterschicht aufgebracht.
- Im vorderen Bereich des Grundstücks nahe der Hohbergstraße wurde ein Schacht gesetzt für den Wasseranschluss.
April 2022:
- Geothermiebohrungen: Die Arbeiten nahmen planmäßig vier Wochen in Anspruch. Start der Bohrungen war am Montag, 4. April und das letzte der 14 Bohrlöcher war am 26. April fertig. Bis zum 29. April war das Baufeld freigeräumt und die Maschinen abtransportiert.
- Vorbereitungen Baustelleneinrichtung: Für die in Kürze beginnenden Rohbauarbeiten wurde die Baustelleneinrichtung geplant. Bei einem Vor-Ort-Termin am 11. April wurde die Ver- und Entsorgung (Baustrom, Bauwasser, Abwasser) besprochen. Anschlusskästen für Baustrom wurden bereits gesetzt und verkabelt.
- Erster Spatenstich: Mit einer kleinen Zeremonie wurde am 27. April der Erste Spatenstich begangen. Als Ehrengäste waren Innenminister Roger Lewentz, Landrätin Dorothea Schäfer und Verbandsgemeindebürgermeister Dr. Robert Scheurer anwesend.
März 2022:
- Baufeldvorbereitung: Im östlichen Teil des Baugrundstück, auf dem später die Parkplätze entstehen, werden die Bohrungen für die Geothermiesonden durchgeführt. Zur Vorbereitung wurde an dieser Stelle der Oberboden abgetragen und im westlichen Teil des Grundstücks zwischengelagert. Die Fläche wurde anschließend geschottert. Die Arbeiten waren am 28. März abgeschlossen.
- Vergaben: Der Auftrag für den erweiterten Rohbau wurde vergeben an die Bauunternehmung Karl Gemünden GmbH & Co. KG, Ingelheim
- Weiterarbeit an den Leistungsverzeichnissen für die nachfolgenden Gewerke.
Februar 2022:
- Submission der Angebote für den erweiterten Rohbau.
- Prüfen und bewerten der Angebote.
- Auswahl des günstigsten Bieters.
- Weiterarbeit an den Leistungsverzeichnissen für die nachfolgenden Gewerke.
Januar 2022:
- Submission der Angebote für die Geothermiebohrungen. Der Auftrag wurde vergeben.
- Submission der Angebote für die „Baufeldfreimachung“. Der Auftrag wurde vergeben. Vermessung ist erfolgt.
- 100 % Fertigstellung der Ausführungsplanung (Leistungsphase 5) und Übergabe aller Planunterlagen.
- Leistungsverzeichnis für die Rohbauarbeiten (Umfang mehr als 100 Seiten) wurde öffentlich ausgeschrieben.
- Weiterarbeit an den Leistungsverzeichnissen für die nachfolgenden Gewerke.
- Förderantrag für energieeffizientes Bauen (KfW 55) wurde eingereicht.
Dezember 2021
- Öffentliche Ausschreibung der Geothermiebohrungen
- 90 % Fertigstellung der Ausführungsplanung (Leistungsphase 5)
- Fertigstellung des Leistungsverzeichnisses für die Ausschreibung der Rohbauarbeiten
November 2021
- Abnahme der Arbeiten an der Baustraße, der Kanalarbeiten und der Kabelverlegung
- Erstellen der Leistungsverzeichnisse für die Ausschreibung der Geothermiebohrungen
- Weiterarbeit an der Ausführungsplanung
Oktober 2021
- Die Arbeiten zum Ausbau der Hohbergstraße als Baustraße wurden abgeschlossen. Der Endausbau mit Gehweg und seitlichen Parkplätzen erfolgt nach Fertigstellung der Halle.
- Abwasserkanal, Stromkabel und ein Leerrohr für Glasfaser wurden bis zum Baugrundstück verlegt.
- Die allgemeine Baugenehmigung und die Genehmigung für die weiteren Geothermiebohrungen sind eingegangen.
September 2021
Straßenausbau und Kabelverlegung:
In der KW 37 wurden im Dahlienweg vom Trafohäuschen aus Leerrohre für die Aufnahme der Stromkabel und des Glasfaserkabels verlegt.
In der KW 39 haben die Arbeiten zur Verlängerung der Hohbergstraße begonnen. Zunächst wurde im Kreuzungsbereich mit der Epoissesstraße der Anschluss an den bestehenden Abwasserkanal hergestellt und der Kanal dann weiter nach Norden in Richtung des Baugrundstücks verlegt.
Ausführungsplanung:
Die entsprechenden Planungen der Leistungsphase 5 (mehr zu Leistungsphasen auf Wikipedia) wurden für die Bereiche Hochbau (Architektur), technische Gebäudeausrüstung (TGA) und Elektrotechnik (ELT) fortgeführt. Der Meilenstein 50% Fertigstellung dieser Leistungsphase wurde Mitte September erreicht.
August 2021
Straßenausbau: Der Beginn der Arbeiten hat sich aufgrund von Materialknappheit nochmals um etwa vier Wochen verzögert.
Ausführungsplanung: Die entsprechenden Planungen im Hochbau wurden weiter vorangetrieben. In enger Kooperation zwischen den Architekten, der Bauabteilung der VG Bodenheim und der Ortsgemeinde wurden zahlreiche Details festgelegt, z.B. Bodenbeläge, Sanitärobjekte, farbliche Gestaltungen und vieles mehr.
Geothermie: Nach der Pilotbohrung im April wurde die Auslegung der gesamten Anlage berechnet. Insgesamt wird ein Sondenfeld mit 15 Bohrungen angelegt. Für die restlichen 14 Bohrungen wurde die Genehmigung bei der Kreisverwaltung Mainz-Bingen beantragt.
Juni/Juli 2021
Der Bauantrag für die Halle ist bei der Kreisverwaltung Mainz-Bingen eingegangen und wird zur Zeit in den entsprechenden Fachabteilungen geprüft.
Der für Ende Juni geplante Beginn des Straßenausbaus der Hohbergstraße verzögert sich um etwa 6-8 Wochen. Grund dafür ist die überall zu beobachtende Knappheit von Baumaterial. Insbesondere Kanalrohre haben außergewöhnlich lange Lieferzeiten.
Anfang Juli wurde mit den beteiligten Versorgungsunternehmen Mainzer Netze und EWR die Trassenführung für die Leitungen (Strom und Glasfaser) festgelegt. Die neue Halle wird direkt an das bestehende Trafohäuschen im Dahlienweg angeschlossen. Die Tiefbauarbeiten zur Verlegung der Kabel werden nun zusammen mit dem Straßenausbau vom gleichen Unternehmen ausgeführt.
Mai 2021
Auf Basis der im März abgeschlossenen Entwurfsplanung wurde der Bauantrag mit allen erforderlichen Plänen und Berechnungen erstellt. Dieser umfangreiche Dokumentensatz wurde am 26. Mai zur Genehmigung eingereicht.
Die Ausschreibung und Submission der Tiefbauarbeiten für die Verlängerung der Hohbergstraße zur Erschließung des Baugrundstücks sind abgeschlossen. Der Auftrag wurde vergeben.
April 2021
Viele Lörzweiler Bürgerinnen und Bürger konnten beobachten, wie Mitte April eine Probebohrung auf dem Gelände unserer künftigen Baustelle erfolgte. Diese Bohrung diente der Erkundung des Untergrunds und Messung der Wärmeleitfähigkeit (Thermal Response Test), die für die Auslegung der Anlage entscheidend ist. Die Analyse des geförderten Bohrguts ergab, dass es sich bis in 100 Meter Tiefe um sogenannten „schluffigen Ton“ handelt, ein sehr feinkörniges grau-braunes Material, das umgangssprachlich auch unter der Bezeichnung „Lette“ bekannt ist. Das ist ein in Rheinhessen typischerweise vorherrschendes Sediment, das für die Geothermieanwendung sehr gut geeignet ist. Wichtig ist auch, dass bei diesem Untergrund keinerlei Gefahr für Hebungen oder Setzungen des Bodens in der Umgebung besteht. Insgesamt werden 15 solcher Bohrungen niedergebracht, in die jeweils zwei Kunststoffrohre für Vor- und Rücklauf eingebaut werden. Darin wird eine Sole-Lösung umgepumpt, welche die Wärme des Erdbodens aufnimmt. In der Tiefe herrscht unabhängig von der Jahreszeit eine konstante Temperatur von 10 bis 15°C. Die Sole-Lösung versorgt eine Wärmepumpe im Gebäude, die bis zu 76 kW Spitzenleistung an Wärme erzeugt. Damit wird die Heizung und Warmwasserversorgung der neuen Halle zuverlässig gewährleistet. Im Sommer kann zudem gekühlt werden und damit wird die Wärme in den Untergrund zurückgeführt: Ein perfekter und nachhaltiger Kreislauf.
März 2021
Nach der Förderzusage des Landes Rheinland-Pfalz im vergangenen Jahr haben die Planungen für unsere neue Mehrzweckhalle richtig Fahrt aufgenommen. Das beauftragte Architekturbüro sowie zahlreiche Fachplaner haben nun zusammen mit der Bauabteilung der Verbandsgemeinde alle Details, buchstäblich bis zur letzten Steckdose, geplant. Dabei waren die künftigen Nutzer der Halle und das Planungsteam des Gemeinderats, das aus allen Fraktionen zusammengesetzt ist, eine große Hilfe. Vertreter der Sportvereine, der Grundschule und der kulturellen Vereine haben sehr engagiert mitgearbeitet und so den Planern die Grundlage gegeben für eine bedarfsgerechte Ausstattung der Halle und der Nebenräume. Die Planungen wurden Ende März abgeschlossen und von der Ortsgemeinde (Bürgermeister und Planungsteam) freigegeben.
